Modèle de rétroplanning gratuit
Partez de la date de livraison : le tableur calcule à rebours la date de début de chaque étape de votre projet en jours ouvrés, week-ends et jours fériés exclus. À télécharger en Excel ou à copier dans Google Sheets.
Vous préférez un logiciel qui recalcule le planning à chaque imprévu ?
Ce modèle suffit pour caler un lancement, un événement ou une livraison d’une dizaine d’étapes. Si les dates bougent chaque semaine, si plusieurs personnes doivent mettre à jour leurs tâches ou si vous menez plusieurs rétroplannings en même temps, trois logiciels que j’ai testés prennent le relais sans effort.
Sa vue Gantt enchaîne les étapes par dépendances : décalez l'échéance, tout le rétroplanning se recale.
Essayer ClickUpMon avis sur ClickUp
Chaque responsable coche ses étapes et reçoit une alerte avant la date de début au plus tard.
Essayer monday.comMon avis sur monday.comLe rétroplanning, le brief et les documents du projet réunis dans le même espace, avec une vue calendrier.
Essayer NotionMon avis sur NotionCertains de ces liens sont affiliés : si vous souscrivez en passant par eux, Digitiz touche une commission, sans surcoût pour vous. Cela ne change rien à mon avis sur ces outils.
Ce que contient ce modèle de rétroplanning
Un rétroplanning part de la fin. Vous connaissez la date à laquelle tout doit être prêt, et vous remontez le temps étape par étape pour savoir quand chacune doit commencer au plus tard. J’ai construit ce modèle pour que ce calcul, fastidieux à la main dès qu’il y a des week-ends et des jours fériés, se fasse tout seul. Le classeur compte trois feuilles :

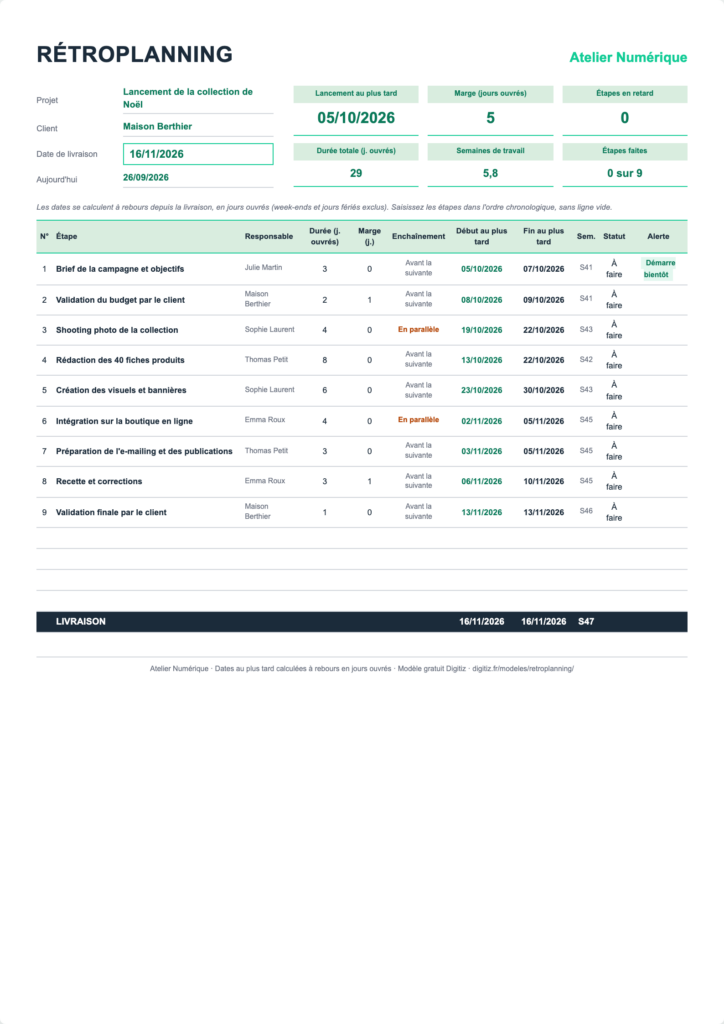

- Rétroplanning : la date de livraison, la liste des étapes (vingt lignes), leurs dates de début et de fin au plus tard, la semaine, le statut et une alerte, avec six indicateurs en tête. La feuille tient sur une page A4 ;
- Paramètres : votre entreprise, l’équipe, les listes déroulantes et les jours fériés 2026 et 2027 ;
- Mode d’emploi : la méthode pas à pas.
Pour chaque étape, vous saisissez une durée en jours ouvrés, une éventuelle marge de sécurité et la façon dont elle s’enchaîne avec la suivante : avant elle, ou en parallèle. Le modèle calcule les dates avec la fonction WORKDAY (SERIE.JOUR.OUVRE dans Excel en français), qui saute les samedis, les dimanches et les jours fériés listés. En tête de feuille, vous lisez la date de lancement au plus tard, la marge qu’il vous reste avant de devoir démarrer, la durée totale et le nombre d’étapes en retard.
Comment l’utiliser
Commencez par la date de livraison, dans la case verte. Choisissez-la avec soin : c’est la date à laquelle le résultat doit être disponible, pas celle à laquelle vous espérez finir. Dans l’exemple, la collection de Noël doit être en ligne le lundi 16 novembre 2026 ; la dernière étape se termine donc le vendredi 13.
Listez ensuite les étapes dans l’ordre chronologique, sans ligne vide. Pour chacune, estimez une durée réaliste en jours de travail effectif et désignez un seul responsable. Si deux étapes peuvent avancer en même temps, comme le shooting photo et la rédaction des fiches produits dans l’exemple, choisissez « En parallèle » pour la première : les deux se terminent le même jour, et l’étape d’avant se cale sur celle des deux qui démarre le plus tôt.
Ajoutez enfin des marges là où le risque est réel : après une validation du client, après une recette. Une journée de marge après la recette de l’exemple tombe sur le 11 novembre, jour férié : le modèle la reporte au 12 sans que vous ayez à y penser.
Rétroplanning, planning ou diagramme de Gantt ?
Les trois outils se ressemblent mais ne répondent pas à la même question. Un planning classique part d’une date de début et en déduit une date de fin : il répond à « quand aurai-je fini ? ». Le rétroplanning part d’une échéance imposée et répond à « quand dois-je commencer ? ». Il s’impose dès que la date de fin ne se négocie pas : un salon, une rentrée, une date légale, un lancement commercial, une campagne saisonnière.
Le diagramme de Gantt, lui, est une représentation visuelle : des barres sur un calendrier. On peut tout à fait dessiner le Gantt d’un rétroplanning. Mon modèle de diagramme de Gantt reprend les dates de début et de fin pour les afficher semaine par semaine, et mon modèle de suivi de projet prend le relais une fois le projet lancé, pour mesurer l’avancement réel face au prévu. J’ai détaillé la méthode et ses variantes dans mon article qu’est-ce qu’un rétroplanning et comment le mettre en place.
Bien estimer les durées
Un rétroplanning n’est jamais plus juste que ses durées. Trois réflexes limitent les mauvaises surprises.
- Demander la durée à celui qui fera le travail. Un chef de projet qui estime seul la rédaction de quarante fiches produits se trompe presque toujours à la baisse.
- Compter en jours de travail effectif, pas en délai. « Une semaine » pour une personne qui ne consacre que deux jours par semaine au projet, cela fait deux jours et demi de durée réelle étalés sur quinze jours calendaires.
- Isoler les attentes. Une validation client, un délai d’impression, une livraison de matériel ne demandent pas de travail mais prennent du temps. Faites-en des étapes à part, avec leur propre durée, plutôt que de les noyer dans l’étape précédente.
Pour partir d’un cahier des charges ou d’un brief en PDF, mon outil de résumé de PDF vous aide à en extraire rapidement les livrables, qui deviendront vos étapes.
Les jours fériés à prévoir
La France métropolitaine compte onze jours fériés, déjà saisis pour 2026 et 2027 dans la feuille « Paramètres ». Trois d’entre eux changent de date chaque année : le lundi de Pâques, l’Ascension et le lundi de Pentecôte. En 2027, ils tombent le 29 mars, le 6 mai et le 17 mai ; ajoutés au 1er et au 8 mai, qui tombent un samedi cette année-là, ils font du printemps une période à surveiller pour tout rétroplanning. La liste officielle figure sur Service-Public.fr. En Alsace-Moselle, ajoutez le Vendredi saint et le 26 décembre, et dans tous les cas vos propres jours de fermeture.
Excel, Google Sheets ou un logiciel ?
Un tableur fait très bien le calcul à rebours pour un projet unique d’une dizaine d’étapes. Il devient limité quand plusieurs personnes doivent cocher leurs étapes, quand vous voulez recevoir une alerte au lieu d’ouvrir le fichier, ou quand un même responsable travaille sur plusieurs rétroplannings et qu’il faut voir sa charge d’ensemble. Un logiciel de gestion de projet gère ces dépendances et ces notifications nativement. J’en compare une dizaine dans ma sélection des outils de rétroplanning en ligne, et les trois présentés en haut de cette page sont ceux que je conseille pour démarrer.
Trois erreurs que je vois souvent
Mettre toute la marge à la fin. Une semaine de sécurité juste avant la livraison se fait avaler en silence par les premières étapes. Répartissez les marges après les étapes risquées : c’est là qu’un retard se voit et se rattrape.
Oublier le temps du client. Validation du budget, relecture des maquettes, validation finale : ces étapes ne dépendent pas de vous et elles glissent souvent. Inscrivez-les avec le nom du client et une durée réaliste.
Ne jamais regarder la marge. La tuile « Marge » indique combien de jours ouvrés il vous reste avant de devoir lancer la première étape. Si elle passe sous zéro, la date de livraison n’est plus tenable sans raccourcir une étape ou en mener deux de front. Mieux vaut le savoir en septembre qu’en novembre. Pour organiser ensuite le travail de chaque jour, mon modèle de gestion de tâches classe les actions par priorité.
