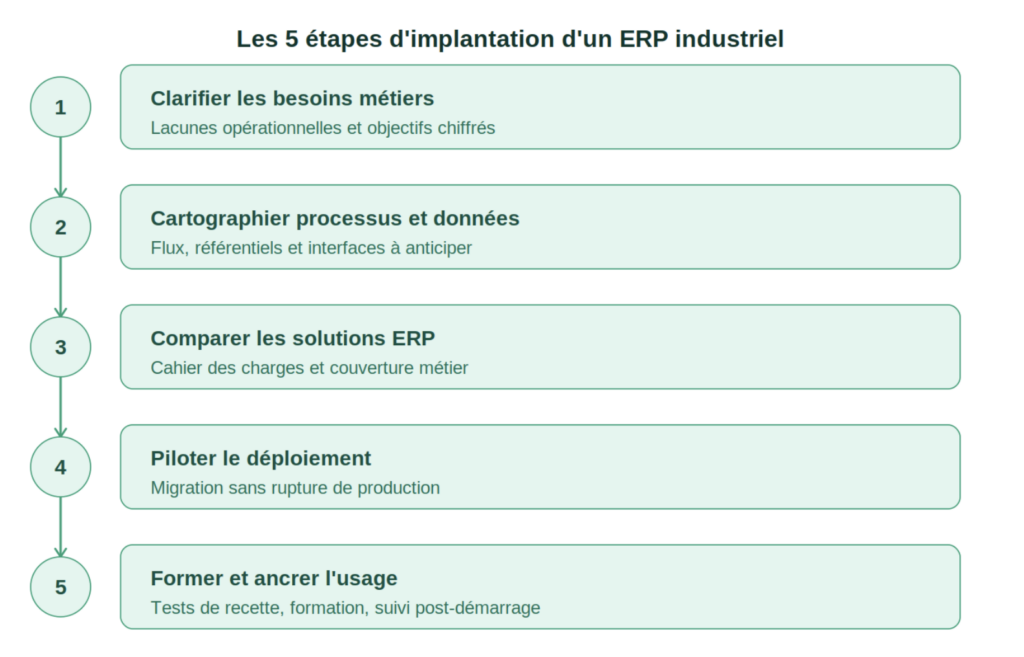

Un projet ERP industriel mal préparé peut coûter bien plus cher que le logiciel lui-même. Retards de production, perte de données, résistances internes… Les difficultés sont nombreuses et les conséquences, trop souvent sous-estimées. Un déploiement structuré et méthodique transforme pourtant un ERP en véritable levier de compétitivité pour votre site industriel. Que vous soyez directeur industriel, responsable IT ou chef de projet, ce guide vous présente donc les 5 étapes d’une implémentation réussie, de la définition des besoins métiers jusqu’à l’ancrage durable dans les pratiques de vos équipes.
Étape 1 : clarifiez pourquoi un ERP industrie s’impose à votre site
L’implémentation d’un ERP mobilise des ressources humaines, financières et organisationnelles sur plusieurs mois. La première erreur que commettent de nombreuses entreprises industrielles est de se lancer dans la comparaison d’outils sans avoir formalisé leurs vrais besoins métiers.
Commencez donc par identifier les lacunes opérationnelles concrètes de votre site (manque de visibilité sur les stocks, difficultés à planifier la production, données dispersées dans des fichiers Excel, non-conformités récurrentes difficiles à tracer, etc.). Ces signaux indiquent qu’un ERP pour le secteur de l’industrie peut s’avérer utile.
Cette étape implique également de définir les objectifs de performance attendus après le déploiement. Réduction des délais de livraison, amélioration du taux de service, diminution des stocks dormants, automatisation des reportings… Des objectifs chiffrés serviront de boussole tout au long du projet et permettront de mesurer le retour sur investissement à l’issue du déploiement.
Impliquez dès cette phase les responsables de chaque service concerné (production, achats, logistique et finance). Leur adhésion précoce est un facteur décisif de réussite.

Étape 2 : cartographiez vos processus, vos stocks et vos données avant l’audit terrain
Une fois les objectifs posés, il faut radiographier l’existant. Cette étape de cartographie interne est généralement bâclée par manque de temps, alors qu’elle conditionne directement la qualité du paramétrage de l’ERP et la pertinence de la migration des données.
Modélisez vos flux de production et d’approvisionnement
Pour chaque grande fonction de votre site industriel, documentez les flux actuels : comment une commande client se transforme en ordre de fabrication, comment les matières premières sont réceptionnées et valorisées, comment les non-conformités sont gérées et tracées, etc. Cette cartographie des processus permet d’identifier les étapes à automatiser, celles à simplifier et celles qu’il ne faudra surtout pas reproduire à l’identique dans l’ERP.
Auditez la qualité de vos données existantes
La migration des données est l’un des chantiers les plus chronophages d’un projet ERP. Avant de commencer, évaluez l’état de vos référentiels articles, fournisseurs et clients (doublons, codifications incohérentes, nomenclatures obsolètes, etc.). Plus votre base de données est propre en amont, plus le démarrage sera fluide.
Prévoyez un chantier dédié à la reprise des données, piloté par un responsable désigné. C’est une tâche ingrate, mais non négociable pour garantir la fiabilité du système dès le premier jour.
C’est également le bon moment pour recenser les interfaces nécessaires avec vos autres systèmes : machines de production connectées, logiciel de GPAO, portail clients ou fournisseurs ou encore outils de Business Intelligence. Ces connexions devront être anticipées dans le cahier des charges.
Étape 3 : comparez les fonctionnalités ERP et la couverture métier requise
Une fois vos processus documentés et vos besoins consolidés, vous êtes en mesure de rédiger un cahier des charges fonctionnel et d’évaluer les solutions du marché sur des critères objectifs. C’est à ce stade que beaucoup de sociétés industrielles réalisent que toutes les solutions ERP ne se valent pas face à leurs spécificités métiers.
Les fonctionnalités incontournables en environnement industriel
Un ERP généraliste peut couvrir la comptabilité et la gestion commerciale, mais un environnement industriel exige des modules supplémentaires. Parmi eux, on retrouve la gestion de production (MRP/MES), la gestion des stocks multi-sites, la traçabilité des lots, le contrôle qualité et la maintenance des équipements (GMAO). Vérifiez donc que chaque solution évaluée couvre bien ces besoins, nativement ou via des modules complémentaires. Le tableau suivant récapitule les fonctionnalités à examiner en priorité lors de votre appel d’offres :
| Fonctionnalité | Pourquoi c’est important | Risque si absent | Fréquence d’usage |
|---|---|---|---|
| Gestion de production (MRP-MES) | Pilotage des OF et des cadences | Ruptures et retards clients | Quotidien |
| Gestion des stocks et des entrepôts | Traçabilité des lots et des numéros de série | Litiges qualité non traçables | Quotidien |
| Achats et approvisionnements | Alignement délais fournisseurs / production | Sur-stockage ou ruptures matières | Hebdomadaire |
| Qualité (contrôle et non-conformités) | Conformité normes ISO, traçabilité | Perte de certifications | Hebdomadaire |
| Comptabilité et finance intégrées | Clôtures rapides, coûts de revient réels | Marges mal maîtrisées | Mensuel |
| Reporting et tableaux de bord | Décision en temps réel sur des données fiables | Pilotage à l’aveugle | Hebdomadaire |
Éditeur ou intégrateur : qui porte la responsabilité du projet ?
La distinction entre l’éditeur du logiciel et l’intégrateur chargé du déploiement est fondamentale. Certains acteurs assurent les deux rôles, d’autres non. Vérifiez les références sectorielles de l’intégrateur dans votre filière industrielle, sa capacité à mettre à disposition des consultants métiers (et pas seulement techniques) et les modalités de support post-démarrage. Un ERP bien choisi, mais mal intégré reste un projet en échec.
Demandez des démonstrations sur vos propres cas d’usage, pas uniquement sur des scénarios génériques. C’est le meilleur moyen d’évaluer l’adéquation réelle d’une solution à vos processus.

Étape 4 : pilotez le déploiement et la migration sans rupture de production
Le déploiement d’un ERP en milieu industriel présente une contrainte que les projets tertiaires n’ont pas : le site ne peut pas s’arrêter de produire pendant la migration. Cette réalité impose une bonne gestion de projet et un plan de basculement soigneusement orchestré.
Adoptez une approche par phases ou par périmètre
Deux grandes stratégies de déploiement s’offrent à vous. Le déploiement en big bang consiste à basculer l’ensemble des fonctionnalités sur l’ensemble du site à une date fixée : c’est plus risqué, mais plus rapide.
Le déploiement progressif (par module ou par unité de production) étale quant à lui les risques dans le temps et permet d’ajuster le paramétrage en cours de route. En environnement industriel, la seconde approche est généralement recommandée, sauf si vos processus sont fortement intégrés et indissociables.
Gérez les risques de rupture pendant la migration
La période de bascule est celle où les risques sont les plus élevés. Prévoyez alors un plan de continuité opérationnelle. Définissez clairement les procédures dégradées en cas de dysfonctionnement, identifiez les données critiques à double-saisir durant la période de transition et réduisez autant que possible le stock de travaux en cours au moment du démarrage.
Pensez par ailleurs à geler les évolutions du système de production dans les semaines qui précèdent le basculement. Tout changement en parallèle complique la migration et multiplie les risques d’anomalies.
Planifiez le démarrage en dehors des périodes de forte activité (fin d’exercice, pics de commandes saisonniers, etc.). Un démarrage en période calme donne aux équipes le temps d’absorber les ajustements inévitables post-lancement.
Étape 5 : validez les tests, la formation et le pilotage pour ancrer l’usage de l’ERP
Un ERP déployé n’est pas un ERP adopté. L’étape finale est celle qui détermine si le système sera réellement utilisé dans les mois suivant le démarrage ou s’il deviendra une solution contournée par les opérateurs au profit de leurs anciennes habitudes.
Structurez la phase de recette et de tests
Avant le basculement, un plan de tests de recette exhaustif doit être mené sur les scénarios critiques : enregistrement d’un ordre de fabrication, réception de marchandise, génération d’une facture, clôture de période comptable, etc. Ces tests doivent être réalisés par les utilisateurs métiers eux-mêmes, pas uniquement par l’équipe IT. Ce sont eux qui valident que le système reflète correctement leurs processus réels.
Formez vos équipes sur les cas d’usage concrets
La formation ne doit pas se limiter à une présentation fonctionnelle du logiciel. Elle doit s’appuyer sur des scénarios propres à votre environnement (comment créer un OF dans votre référentiel articles, comment traiter une non-conformité selon votre procédure qualité, comment générer le reporting hebdomadaire de votre direction, etc.). Prévoyez également des utilisateurs clés (key users) formés en profondeur et capables de relayer les bonnes pratiques auprès de leurs collègues.
Mettez en place un dispositif de suivi post-démarrage
Le démarrage n’est pas la fin du projet. C’est le début d’une phase de stabilisation qui dure généralement de un à trois mois. Pendant cette période, suivez des indicateurs simples, comme le taux de transactions saisies dans l’ERP, le nombre d’anomalies remontées ou encore les délais de traitement des opérations clés. Un comité de pilotage mensuel qui réunit les responsables métiers et l’intégrateur permet de prioriser les correctifs et d’accompagner la montée en puissance progressive. Ne négligez pas non plus les remontées terrain des premières semaines. Ce sont les signaux les plus importants pour identifier les paramétrages à ajuster et prévenir le phénomène de rejet du système.
